复旦附属学校项目位于新江湾城A5-01 地块,北临规划绥芬河路,西临恒学路,东临淞沪路,南侧隔河与国帆路相望,主出入口位于恒学路。占地面积38392 ㎡,总建设规模为49800 ㎡,建筑占地面积为10450 ㎡,建筑容积率约为1.0。主体建筑为地上5 层,地下1 层,可容纳九年一贯制中小学72 个班级。
2019年8月完成综合竣工验收备案。

项目位于复旦大学江湾校区内,建设用地面积约29393㎡。项目地上三层地下一层,高度为24米,总建筑面积为28800㎡。地上部分设有游泳池、篮排球场、羽毛球场、健身房、多功能厅等,地下部分主要为人防车库及设备用房。
目前项目建设已完成,正在进行竣工验收。
内江路小学迁建工程项目包括一幢六层教学楼、一幢六层行政楼、一幢二层五年级及专用教学楼、一幢七层食堂活动中心、一幢一层室内游泳池及室外运动场。

目前所有单体结构已封顶,正在进行二次结构和装饰装修工程施工。

国歌展示馆装饰布展提升改陈项目于2019年3月正式开工, 包括展馆展示内容提升、布展配套装饰工程施工、布展配套安装工程施工、办公区域调整、室外广场增加展示内容等,项目涉及改造建筑面积为4400m2,其中布展提升改陈建筑面积2772 m2,公共和辅助建筑面积为1628 m2。
9月通过布展结束并完成验收,并于10月1日正式开馆。

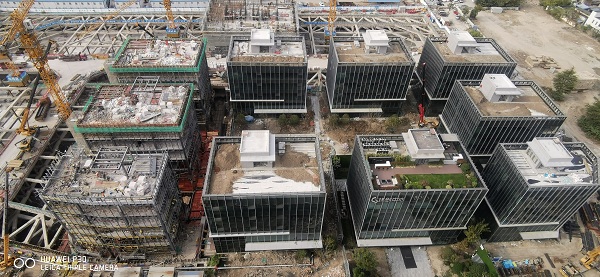

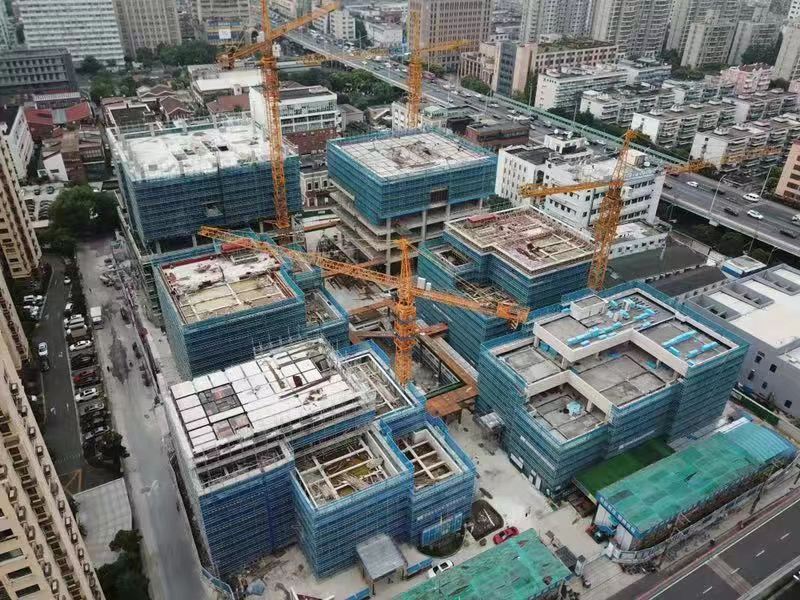

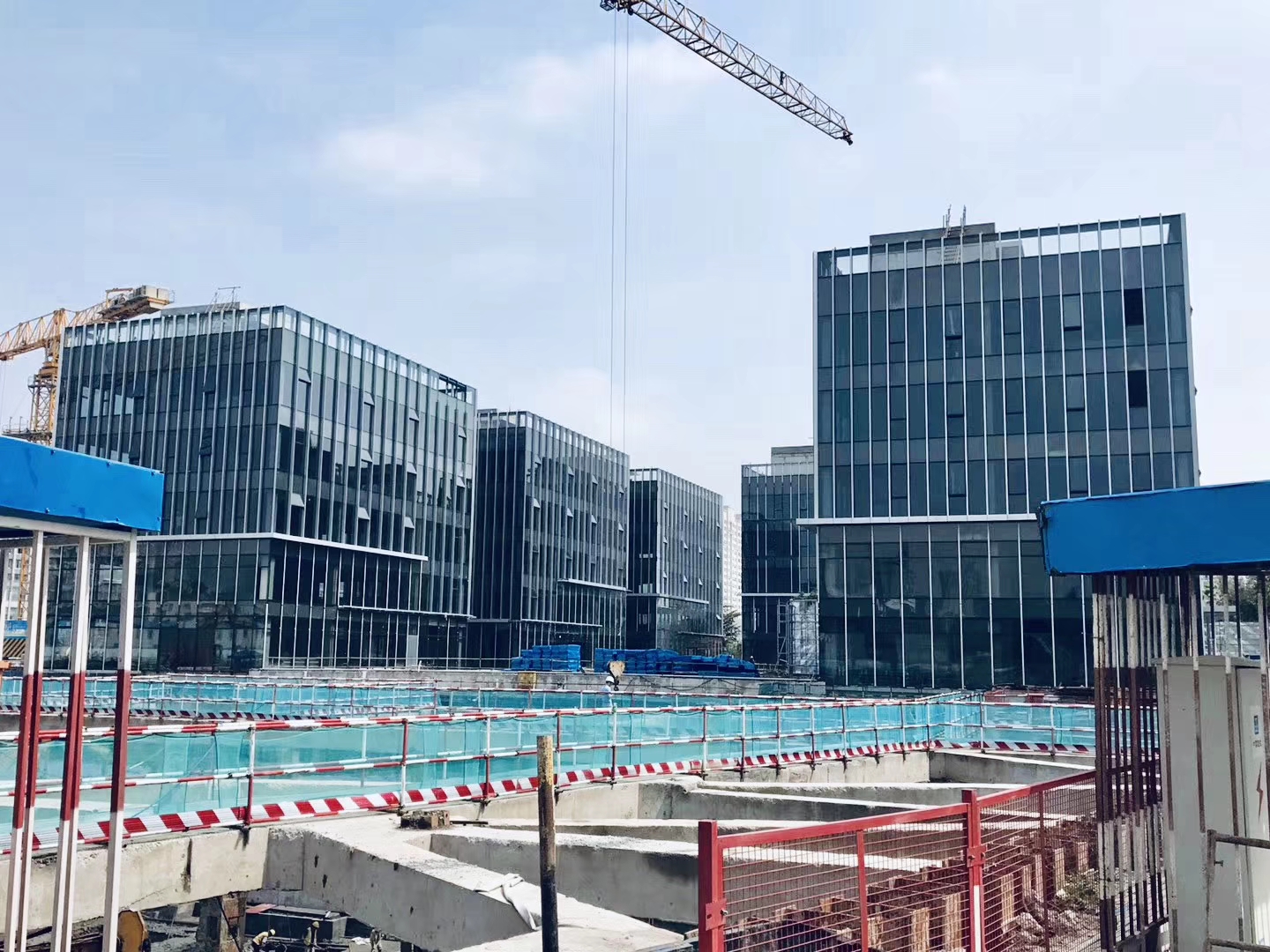

新江湾城科技总部园二期位于上海新江湾社区,总占地面积约216449.4 ㎡,二期占地面积为58773 ㎡,总建筑面积约为19.5 万㎡,地上部分建筑面积约为14.2 万㎡,包含3 栋高层研发办公楼,4 栋高层租赁住宅、15 栋花园定制研发办公楼及配套设施。地下总建筑面积约为5.2 万㎡,主体为地下一层,局部有地下二层,主要功能为机动车库、设备用房及少量配套用房。
计划2019年底竣工。

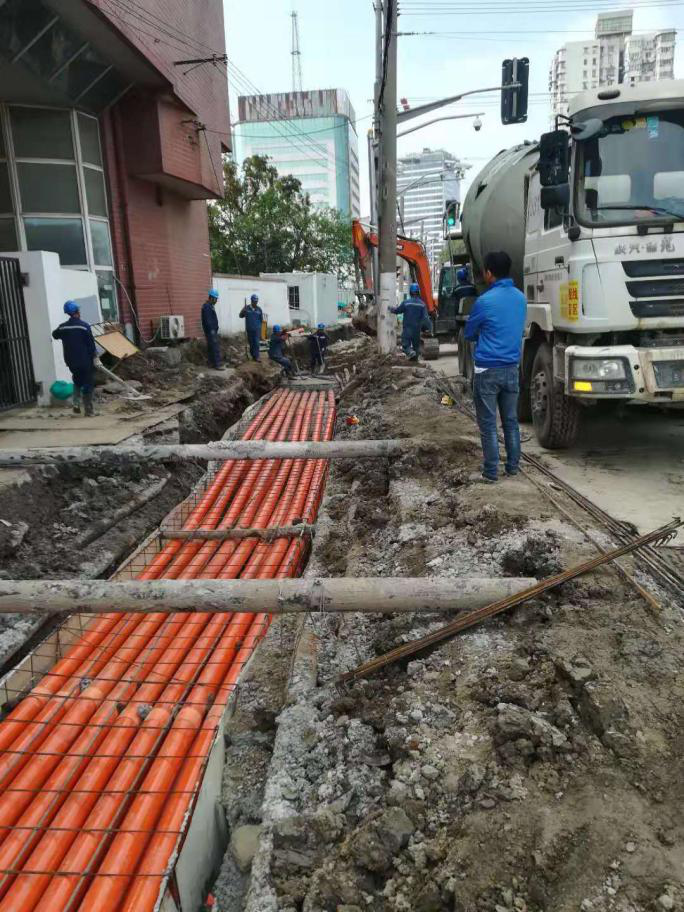

杨浦段8个站点站本体施工用地已全部交地,站点和沿线结建项目均在加快施工中。盾构推进自殷高路站始发向复旦大学站推进,当前共推进3.2公里。站体施工方面,杨浦区范围内8个站点主体结构施工用地已全部交付。

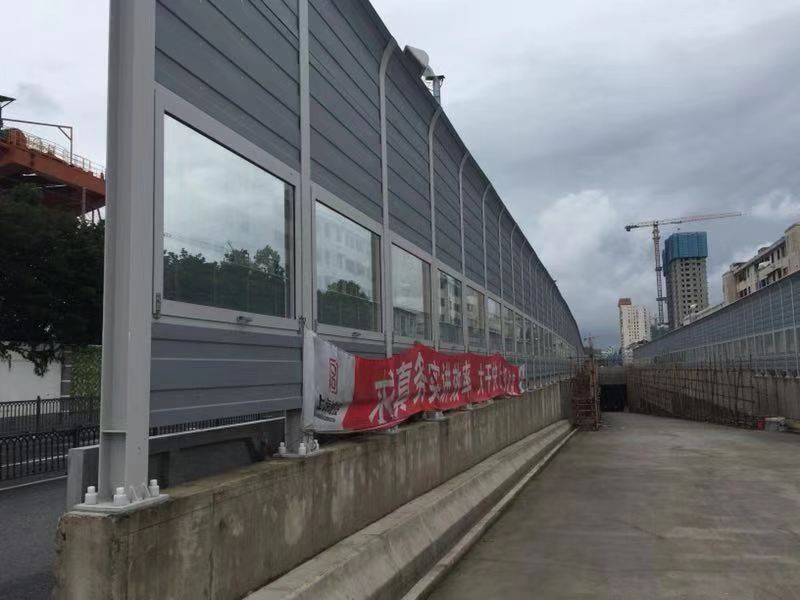

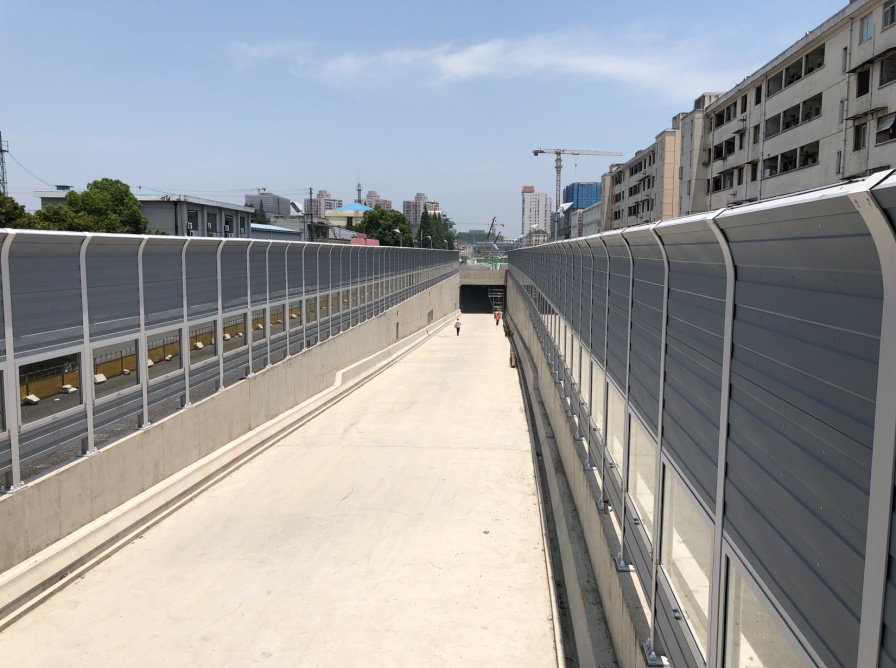

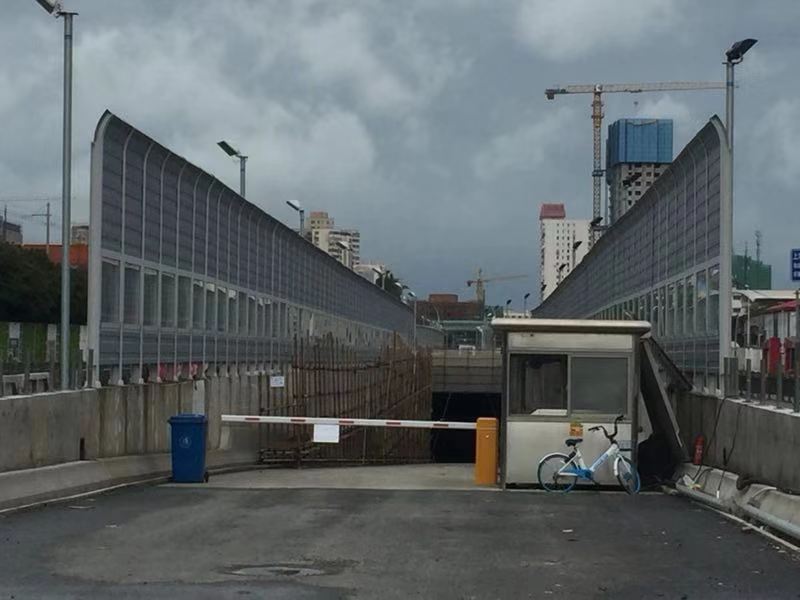

隆昌路下立交第一阶段主体结构全部完成,下立交二阶段围护结构施工完成85幅(共129幅)。黄兴路工作井完成管线改排70%,南侧翻交便道完成80%。杨树浦工作井完成管线改排70%,南侧翻交便道完成70%。腾地工作方面,全部征收腾地工作已完成,卫百辛拆迁完成。

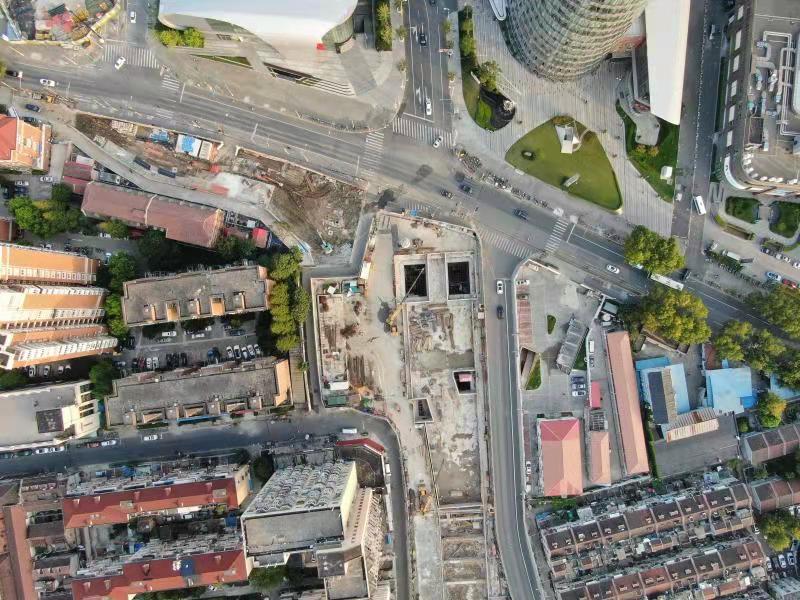

新江湾城三门路空中连廊工程位于淞沪路和闸殷路交界处,为淞沪路、闸殷路、三门路形成的五路交叉口,横跨五个街区(铁狮门、赣商置业、益田假日广场、创智天地、军事用地(远期))的二层连廊,空中连廊主桥长度约353米。

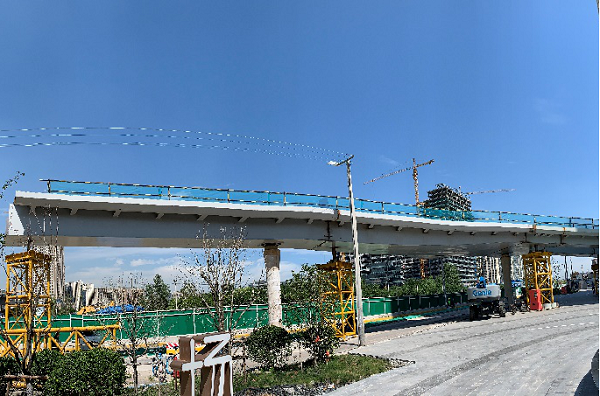

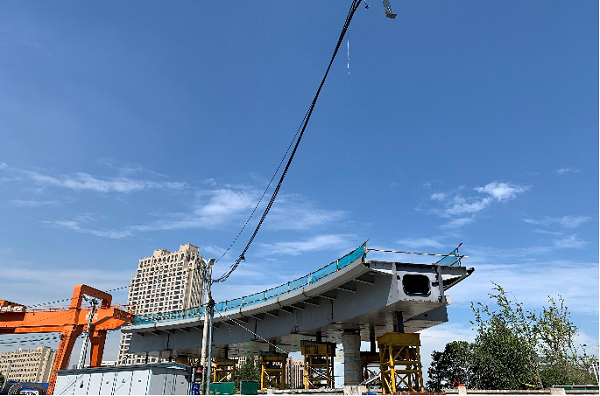

目前前期管线搬迁已完成,下部结构施工完成93%,正在进行钢箱梁桥体吊装。

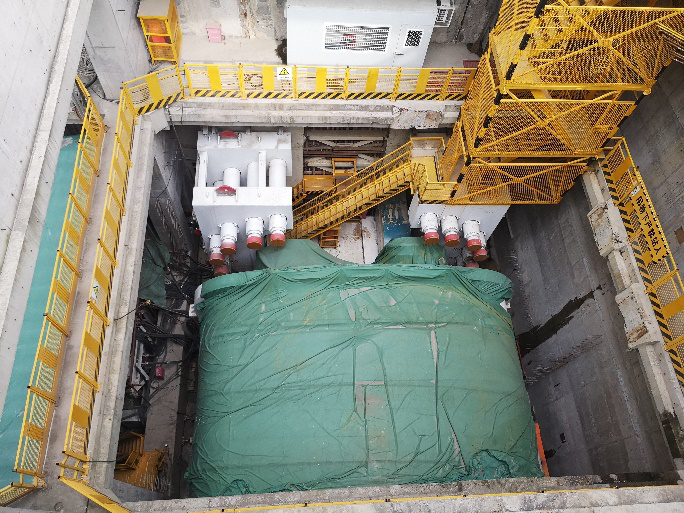

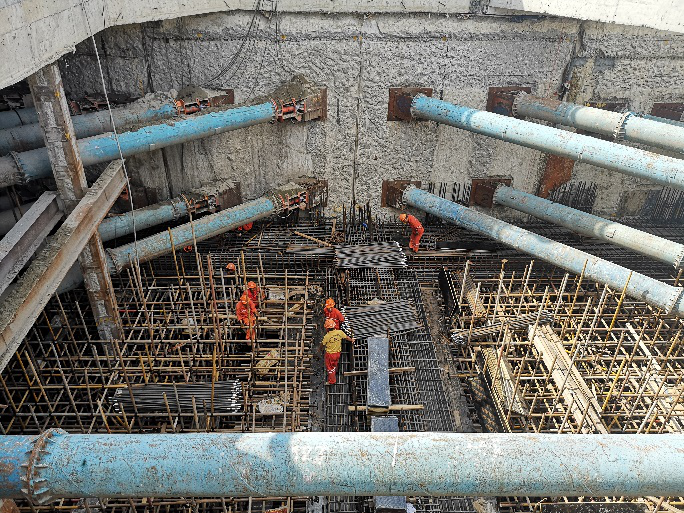

淞沪路-三门路下立交工程是杨浦区2019年“双十”工程续建项目之一,位于杨浦区江湾五角场地区,南起淞沪路政学路,北至闸殷路民府路,采用双层Y字型下立交型式。目前前期管线搬迁已基本完成,正在进行基坑开挖、主体结构施工及顶管始发前的现场准备工作。

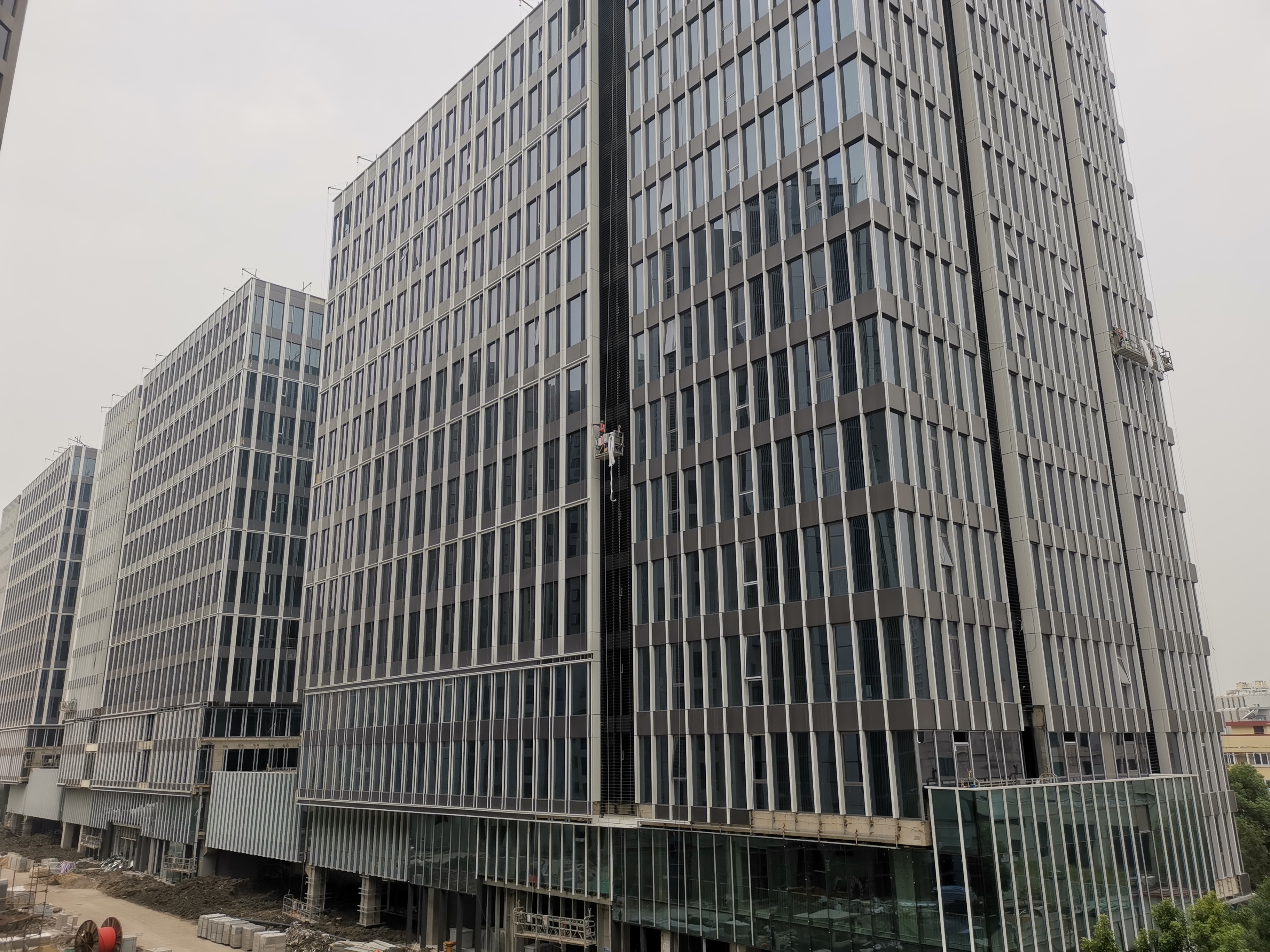

李尔亚洲总部大楼项目位于长阳路江浦路口,毗邻地铁12 号线和在建地铁18号线。基地占地面积7961.8㎡,总建筑面积28599.75 ㎡。其中地下面积为8731.7 ㎡,地上建筑面积19868.07 ㎡。地上共有11 层。其中一、二层为实验用房,三至十一层为李尔公司的总部办公。
该项目已于2019 年6 月完成竣工备案。

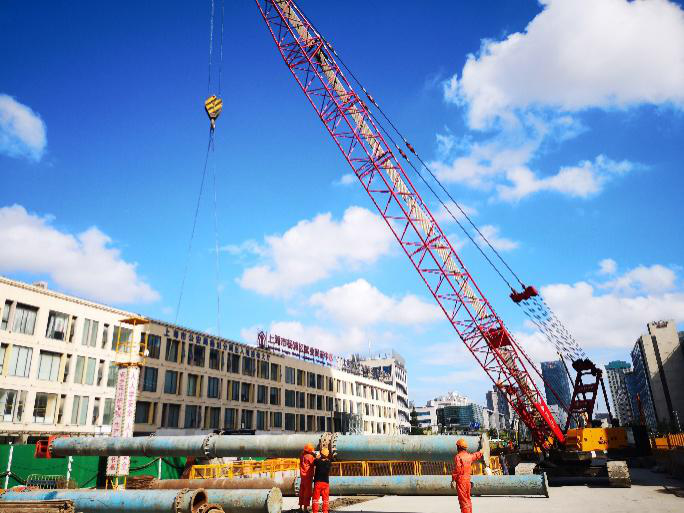

渔人码头三期项目位于杨浦区滨江沿岸,东至兰州路,西至丹东路,南至规划安浦路,北至杨树浦路。该项目总建筑面积110530m2,其中地上70921m2,地下39609m2;拟建4 幢甲级办公楼及1 座110KV变电站(仅土建工程,不含变电设备)、垃圾房等配套设施。
该项目目前主体结构工程已封顶,正在进行外立面施工和室外总体工程施工,计划2019 年竣工。

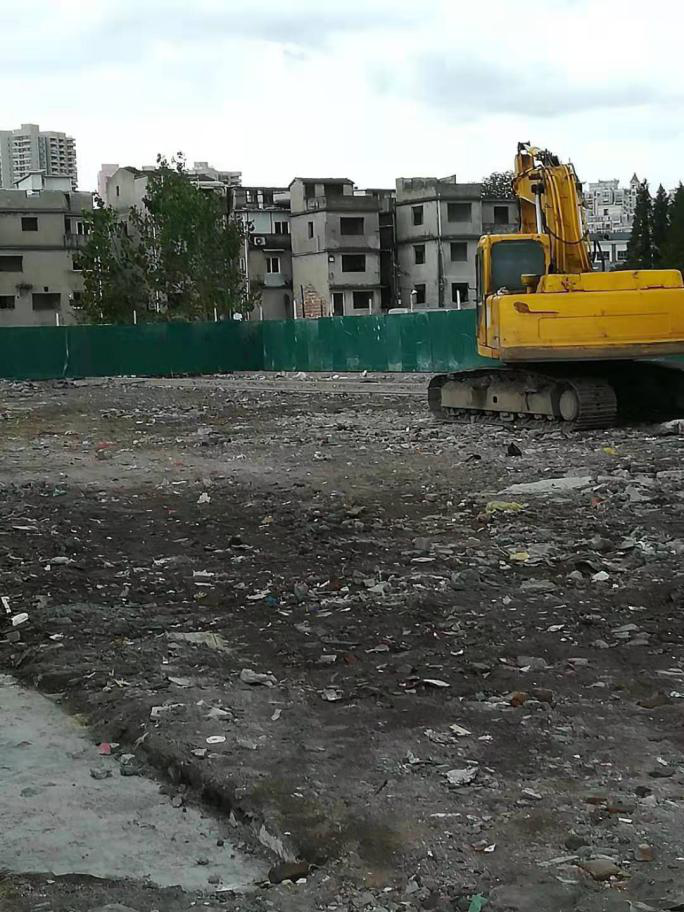

84街坊兰路地块商办项目由一幢德国楼和一幢主楼(含裙房)组成。德国楼为三层的混凝土框架结构,主楼为20层的核心筒钢框架结构和5层钢结构裙房组成,地下二层(含人防)。
目前,主体结构已全部完成,正在进行外立面和室外总体工程施工。
110街坊商办项目东至华恩公寓、南至河间路、西至馨运公寓北至街坊通道。共建6栋办公楼,其中一栋公共服务配套。
目前该项目1-4号楼结构已封顶,5号、6号楼正在进行主体结构施工,计划2020年底竣工。
兰厂地块商业项目建设用地7272m2,总建筑面积10694.9m2(其中地上总建筑面积6696 m2,地下一层:3998 m2),地上5 层,地下一层。
本项目为商业文化用地,目前已完成结构封顶和安装施工,正在进行室外总体施工,计划2019 年底竣工。
